中央図書館建設工事定点写真の記録

ツイッターでツイート
フェイスブックでシェア

ページ番号1004031  更新日 2023年7月28日

印刷大きな文字で印刷

令和5年7月1日(土曜日)に開館をした中央図書館の建設工事では、着工段階より敷地全体が見える位置からの定点撮影を行い、工事記録を残しました。こちらのページでは、写真とあわせてお知らせをしています。

定点写真の記録

中央図書館の外観写真

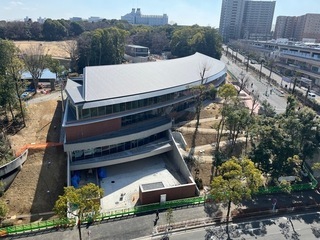

令和5年3月上旬
竣工直前の定点撮影写真です。
中央図書館の外観写真

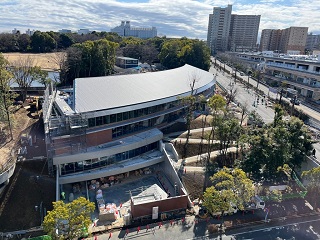

令和5年2月中旬
建物本体の工事は完了しました。地下2階駐車場のコンクリートの打設や外壁部分のレンガタイル貼り、北側斜面のつづら折りの歩道の施工など外構工事が急ピッチで進んでいます。
写真:定点写真令和4年12月下旬

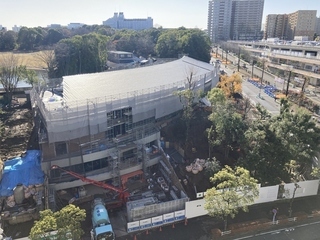

令和4年12月下旬

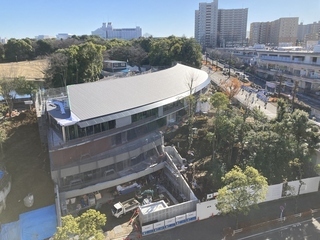

屋根工事:屋根葺きが完了し、外部の足場が解体されたことで中央図書館全体の様子がはっきりと見えるようになりました。
写真:定点写真令和4年12月中旬
令和4年12月中旬
屋根工事:屋根工事も終盤です。屋根材は本来ブラックパール色ですが、今回のように光の加減で白っぽく見えるときもあります。
写真:定点写真令和4年11月中旬

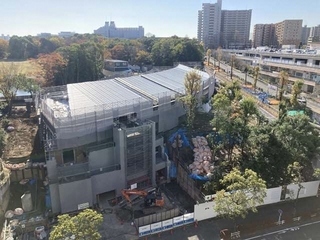

令和4年11月中旬
タワークレーン撤収:タワークレーンを解体・撤収しました。屋根工事は下地工事の段階です。
写真:定点写真令和4年10月中旬
令和4年10月中旬

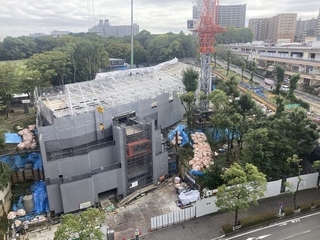

屋根工事:引き続き屋根部分の工事を進めています。
写真:定点写真令和4年9月下旬

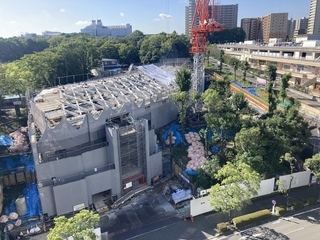

令和4年9月下旬
屋根工事:屋根部分の工事が進んでいます。
写真:定点写真令和4年8月下旬
令和4年8月下旬

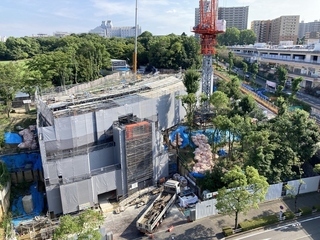

屋根工事:屋根部分の工事に取りかかりました。
写真:定点写真令和4年7月中旬
令和4年7月中旬

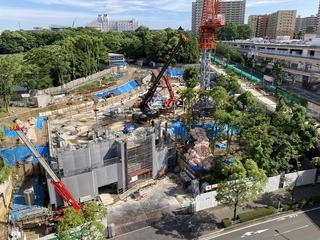

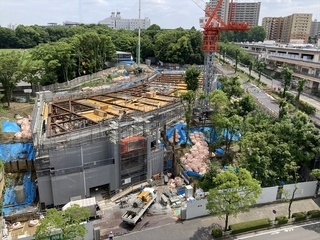

躯体工事:2階床部分の骨組みがわかるようになってきました。
写真:定点写真令和4年6月下旬
令和4年6月下旬
躯体工事:引き続き躯体工事を進めています。猛暑の中、熱中症にも注意しながら作業を行っています。
写真:定点写真令和4年5月下旬
令和4年5月下旬
躯体工事:1階床面が全体的に見えるようになってきました。引き続き1階床面のコンクリート打設と梁の配筋の施工を進めます。
写真:定点写真令和4年4月下旬
令和4年4月下旬

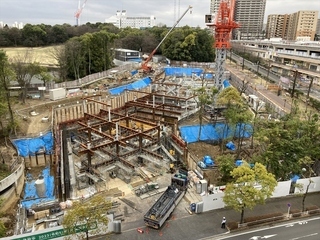

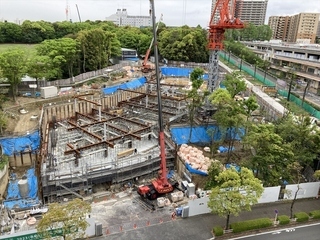

躯体工事:引き続き躯体工事として、鉄筋・コンクリート・鉄骨の工事を行っています。
写真:定点写真令和4年3月下旬
令和4年3月下旬
躯体工事:鉄骨により中央図書館の輪郭が少しずつわかるようになってきました。
写真:定点写真令和4年2月下旬
令和4年2月下旬

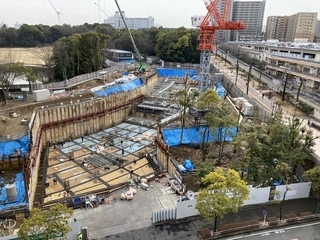

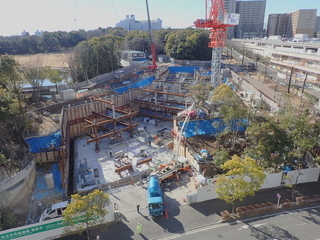

躯体工事:配筋工事と並行して南側の鉄骨工事を進めています。
写真:定点写真令和4年2月中旬
令和4年2月中旬
躯体工事:地下2階の床部分にあたる配筋を行っています。
写真:定点写真令和4年1月下旬

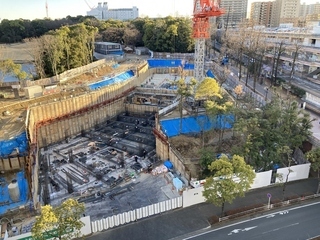

令和4年1月下旬
躯体工事開始:地下2階の下に位置するピット階にあたる部分の配筋を行っています。

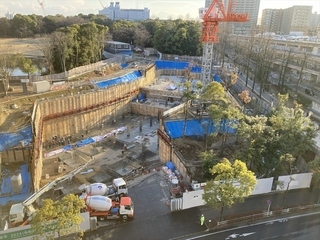

写真:定点写真令和3年12月下旬
令和3年12月下旬
基礎工事:北側に残っていた発生土の搬出が終わり、敷地全体で基礎工事にとりかかれるようになりました。

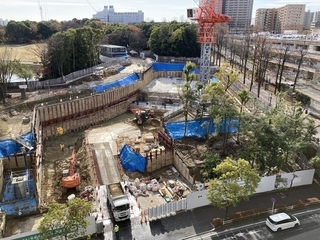

写真:定点写真令和3年11月下旬
令和3年11月下旬
基礎工事開始:南側の配筋を行った箇所にコンクリートを打設しました。
写真:定点写真令和3年10月中旬

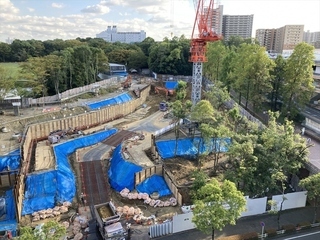

令和3年10月中旬
タワークレーン設置:タワークレーンを設置しました。躯体工事で使用する材料を効率的に運搬することができます。

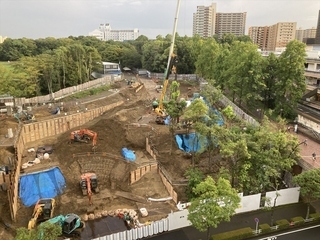

写真:定点写真令和3年9月上旬
令和3年9月上旬
土・山留工事:引き続き発生土を搬出しつつ、掘削した地盤が崩れないよう山留工事を行いました。
写真:定点写真令和3年7月下旬
令和3年7月下旬

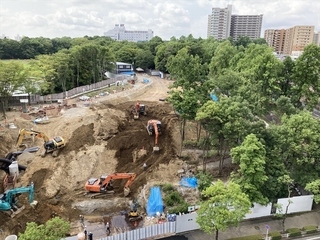

土工事:掘削と発生土の搬出に力を注いでいます。
写真:定点写真令和3年6月中旬
令和3年6月中旬
解体・土工事:既存公園トイレの解体、発生土の搬出を行いました。
写真:定点写真令和3年5月中旬
令和3年5月中旬

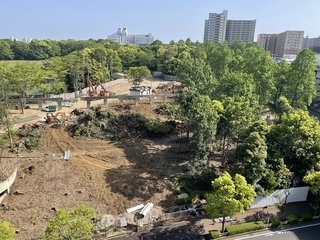

樹木の伐採工事を行いました。
写真:定点写真令和3年4月下旬

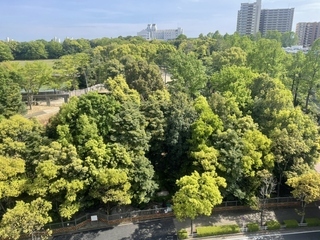

令和3年4月下旬
工事着手前の様子です。
